4月3日,昌平校区内至龙虎台路10KV高压线缆迁改工程顺利完工,为机电信息楼A座项目及后续昌平校区学术通廊建设提供了重要的基础条件保障。
迁改前的10KV高压线缆途径我校总长共1002米,由南至北纵贯昌平校区学术通廊,线路全部为架空电缆及架空光缆,线路上共有19根立杆,严重制约机电信息楼A座项目及后续各学院科研楼建设。

10KV高压线缆迁改前后线路对比示意图
10KV高压线缆迁改是一项长链条系统工程,审批手续复杂,施工难度极大。项目实施需协调国网北京电缆公司、国网北京昌平供电公司等多个主管单位。此条线路所带用户数量大、用电负荷重要,无法停电施工,所有迁改工作均为带电作业,极大增加了迁改难度。

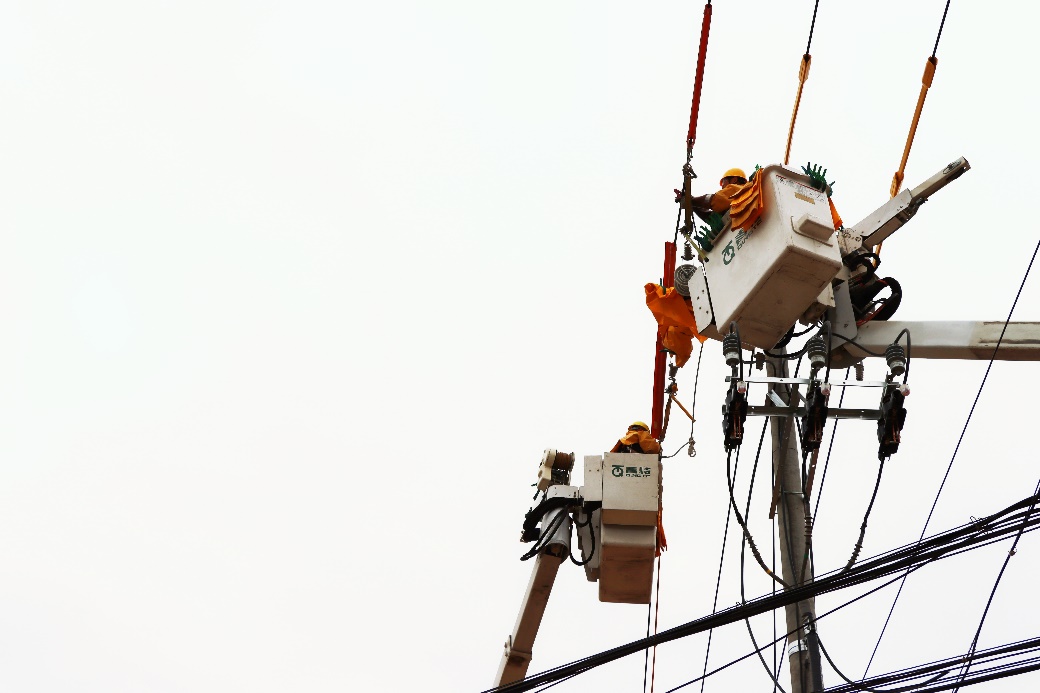

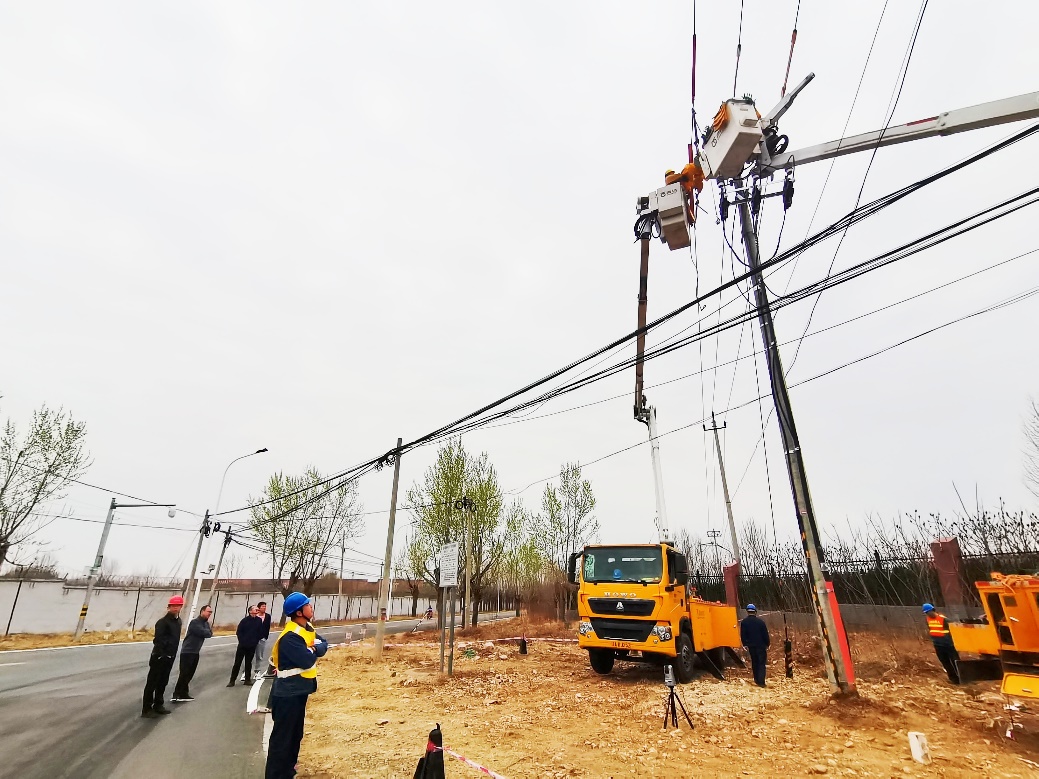

高压线缆端接施工现场
为推动迁改工程安全平稳、高质高效完成,学校建设办公室靠前站位、提前启动现场踏勘与方案设计工作,精研政策、加强沟通,着力推进各项电力迁改手续办理;科学统筹、积极协调,多次召开迁改工程专题会,逐项梳理困难及问题、反复优化迁改设计方案、深入进行安全交底,最终确定迁改方案和专项施工方案,迁改工程于2月27日正式施工。

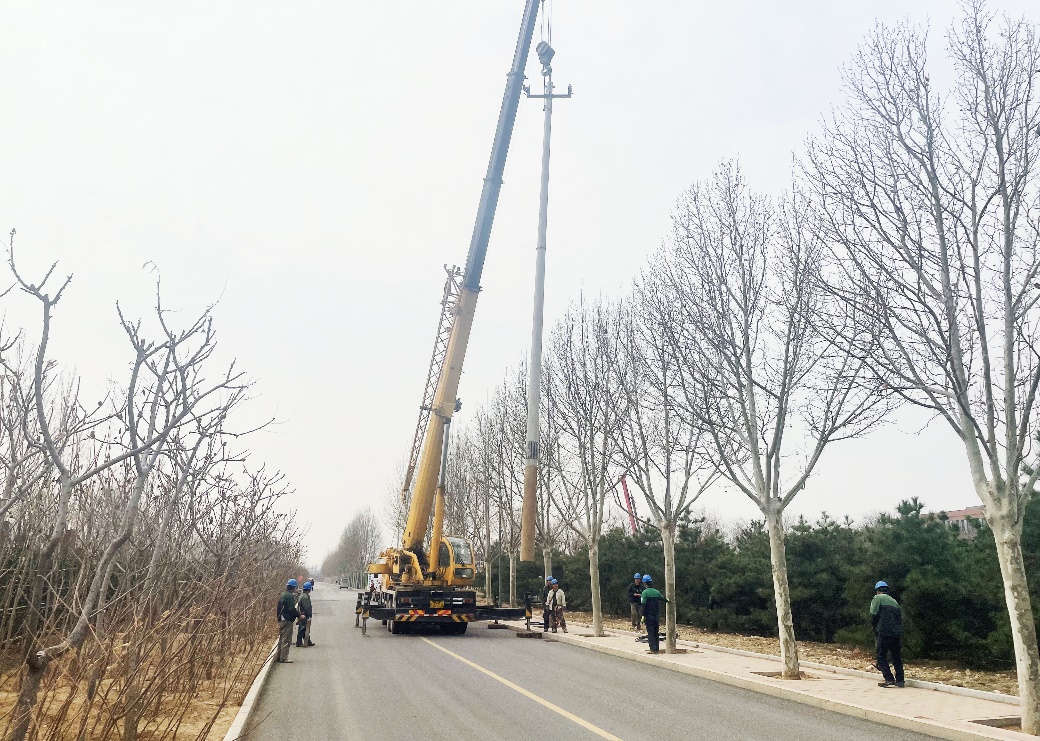

高压线路落杆施工现场
此次迁改工程工期紧、难度大。在确保工程质量与施工安全的基础上,学校建设办公室安排专业工程师负责现场巡视巡查,加强作业区域封闭管理及安全管控,动态掌握施工质量及进度,现场协调解决施工难题,最大程度防范作业风险、压缩施工工期。迁改工程共完成1100米架空电缆、1500米架空光缆及19根立杆等拆除工作;新敷设电缆隧道内电缆及光缆1038米,新敷设架空线缆及光缆697米,新建立杆9根,原贯穿校园内的高压线缆全部迁改入校园外电缆隧道内。4月3日,随着新、旧线路供电成功切换,昌平校区10KV高压线缆迁改工程按节点安全、高效、质优完成施工任务。

迁改前机电信息楼A座施工现场内10KV高压线缆情况

迁改后机电信息楼A座施工现场内场地情况
10KV高压线缆迁改工程的顺利完成,标志着昌平校区继2020年完成35KV高压架空线缆移改入地工程后,再次突破长期限制昌平校区校园建设的重大制约因素,有力保障机电信息楼A座项目建设,更为学校昌平校区学术通廊高质量建设奠定了坚实基础。学校建设办公室将继续秉持以“快”字当先,以“稳”字为基的工作作风,全力以赴推进校园建设任务,以高质量校园建设成果为“四个北化”建设贡献力量,为国家科教兴国战略贡献力量。
